        刪繁就簡三秋樹,領異標新二月花——青海大學附屬醫院行政樓網絡系統升級改造側記

        2018/6/11 11:31:11      點擊:

        時光如梭,轉眼間醫院行政樓4樓和2樓弱電間已經已使用了12年頭了,全部設備超過電子設備5年的安全試用年限7個年頭。隨著信息技術的發展該樓全部設備已經無法有效管理,并存在諸多網絡、數據安全隱患。在此背景下,醫院領導高度重視,第一時間撥付資金,全力支持對行政樓弱電間改造和交換設備的更新工作。

        原有2個弱電間因為多年使用,不斷增加網絡用戶,新、老線路雜亂如麻、溫度過高、臟亂差都無以形容,存在著火災、安全、管理等很多隱患。為了保證行政辦公網絡的應用、數據安全,在降低對行政樓業務的影響下,我中心必須要把更換時間縮到最短,而且只能成功不能失敗。經過安裝前縝密的計劃、安裝、各部門之間的相互配合以及最后的實施,我中心最終順利完成交換機更換這項艱巨的任務。

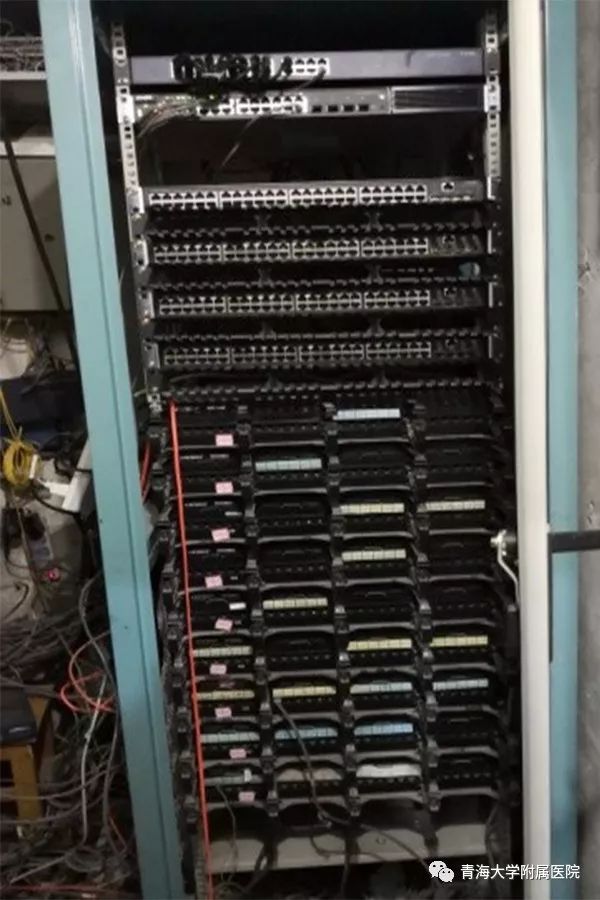

        更換前2樓交換機

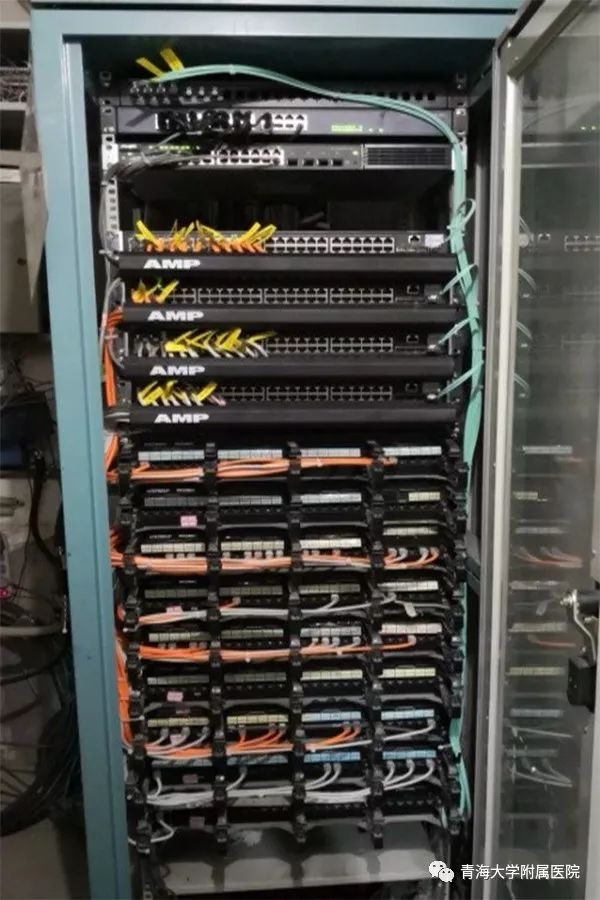

         更換前4樓交換機

        1制定項目進度計劃

        初期,我們對更換交換機中包括實施情況、實施完成情況、實施所遇到的問題、解決方法等內容進行了詳細的分析,并制定好了實施方案,在實施過程中嚴格按照實施計劃計劃進行管控。對完成的項目進行評估、對發現的問題大家討論解決、需要領導協調的事件及時提交。通過這種溝通模式,保證了整個項目在規定的時間中完成。

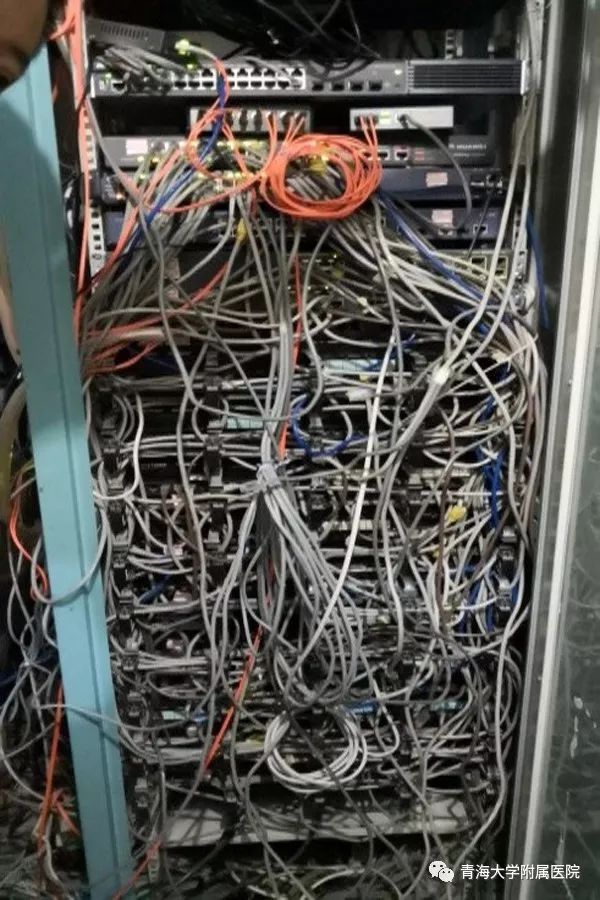

        設備驗收

        2明確舊交換機型號及配置方案

        2.1行政樓現有內網交換機5臺,外網交換機5臺,財務交換機1臺,這11臺交換均為2006年購買,現已使用長達12年之久,設備老化問題嚴重,經常出現端口故障,無法正常轉發數據。

        2.2為保障業務系統的安全穩定,內網連接使用了嚴格的安全準入措施,需要針對交換機的每個端口進行IEEE802.1X的認證配置,而行政樓內網使用的5臺交換機,均為“傻瓜”交換機,無法對交換機進行基礎配置,只能在5臺交換機級聯的入口處即匯聚交換機的級聯端口處做IEEE802.1X。這樣勢必造成單一端口認證壓力過大,導致某些內網用戶無法正常連接。

        2.3業務網絡嚴格按照“核心-匯聚-接入”三層架構進行部署實施,由于早期行政樓的網絡設計過程中,歷史時原因造成的交換機與交換機之間都是相互級聯部署的。而交換機工作原理是載波偵聽/沖突檢測,就決定了不能超過四層,超過四層交換(包括信號放大),信號的遲延會使沖突加劇,接到這個網絡兩個最遠端的設備工作會非常不穩定。容易造成終端用戶無法正常連接網絡。

        2.4伴隨著業務的不斷擴展,財務、人事等業務系統的不斷接入,行政樓原有的交換機端口已滿,無法滿足現有新增用戶的聯網需求,導致新增用戶無法連接網絡。

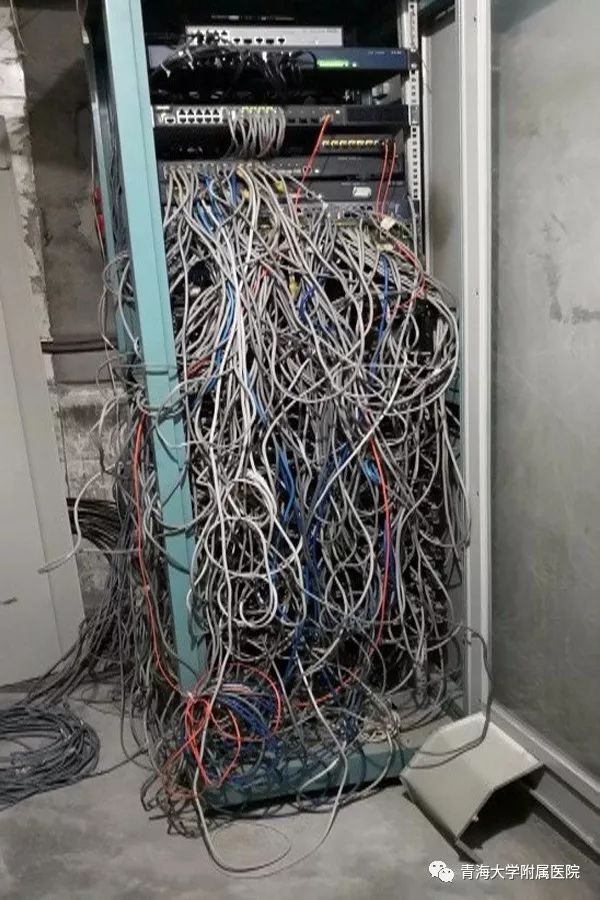

        設備上架

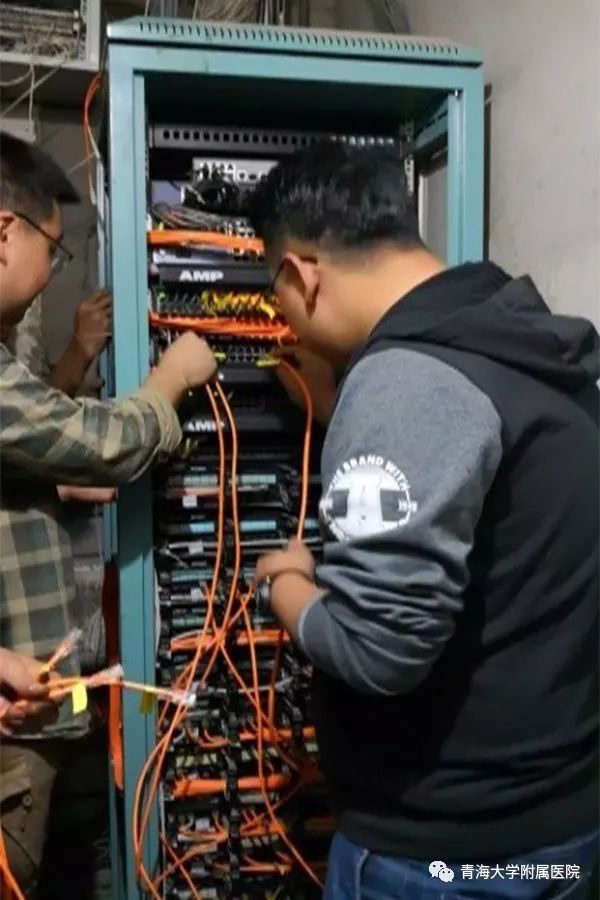

         線路整理

        3確定新交換機型號

        新購置7H3C可網管交換機,用來更換現有不可網管交換機。同時購置兩臺匯聚交換機,用于替換光口不足的老舊內、外網匯聚交換機。

        4交換機更換實施計劃表

        序號

        時間

        事件

        操作步驟

        完成情況

        1

        12:00-12:20

        抓取設備狀態

        測試一下,這28芯光纜的光衰,通斷情況

        按時完成

        2

        12:20-12:40

        地址ping

        記錄需要使用ping測來檢查連通性的結果。

        按時完成

        4

        12:40-15:20

        2樓內網-1、2拔線、貼標簽2樓外網-1、2拔線、貼標簽

        撕標簽遞標簽;拔線貼標簽。

        延遲完成 延遲15分鐘

        5

        17:20-17:40

        2樓內網-1、2關機、下架  2 樓外網-1、2關機、 下架

        待全部線路拔完后,將設備關機、下架,并整理線路。

        按時完成

        6

        17:40-18:00

        2樓內網-1、2上架、開機          2 樓外網-1、 2上架、 開機

        2樓內-1內-2,外-1-2補充足量SFP多模模塊,然后上架、開機。

        按時完成

        7

        18:00-21:00

        2樓內外網交換機插線

        按照端口標簽指示將線路插上新設備。

        按時完成

        8

        21:00-21:20

        2樓內外網交換機端口檢查

        在插線的同時檢查設備運行狀態,檢查端口狀態和鄰居狀態。

        提前完成

        9

        21:20-21:40

        24臺內、外網交換機狀態驗證

        4.觀察鏈路狀態是否都正常。

        提前完成

        10

        21:40-21:50

        ping

        ping測相關IP地址。

        按時完成

        11

        21:50-01:50

        4樓內網-1、2拔線、貼標簽4樓外網-1、2拔線、貼標簽

        撕標簽遞標簽;拔線貼標簽。

        延遲完成 延遲18分鐘

        12

        次日1:50-1:10

        4樓內網-12關機、下架  4樓外網-1、2 關機、 下架

        待全部線路拔完后,將設備關機、下架,并整理線路。

        按時完成

        13

        1:10-4:20

        4樓內網-1、2上架、開機          4樓外網-1、 2 上架、 開機

        2樓內-1內-2,外-1-2補充足量SFP多模模塊,然后上架、開機。

        按時完成

        16

        4:20-4:40

        44臺內、外網交換機狀態驗證

        4.觀察鏈路狀態是否都正常。

        按時完成

        17

        4:40-5:00

        ping

        ping測相關IP地址。

        按時完成

        19

        5:20

        結束

        5分配IP地址、添加管理密碼

        將新加的行政樓接入交換機進行可網管配置,分配IP地址,添加至IMC管理平臺,并更換所有外網交換機的登陸密碼,并添加console管理密碼。

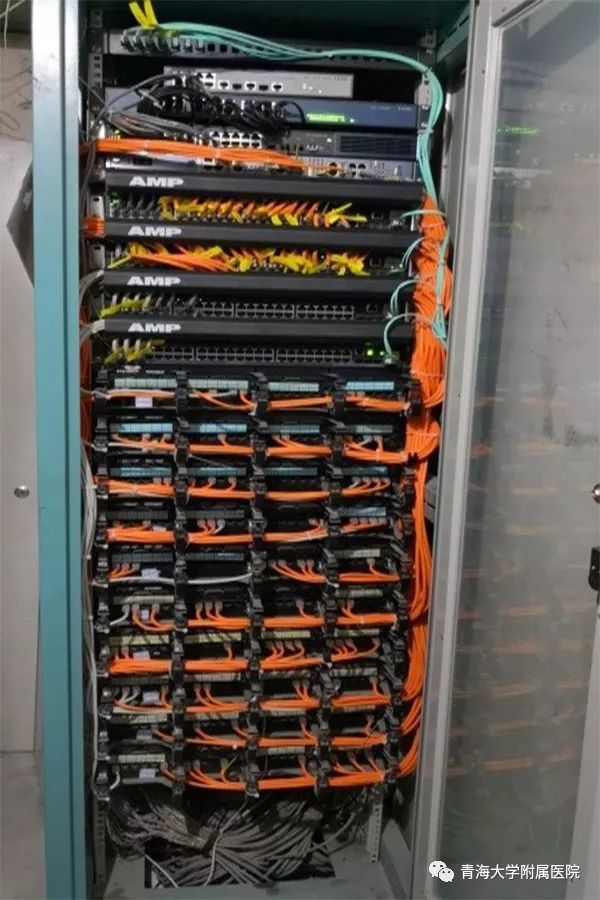

        更換完成2樓交換機



        更換完成4樓交換機

        更換交換機過程中我們也遇到了很多問題,例如:其一,無線內、外網由直連方式改為級聯方式交換機造成網絡回路導致部分電腦上不了網,我科聯系銳捷工程師進行網絡改造。其二,老交換機線路從2樓級聯到4樓造成網絡堵塞、網絡丟包嚴重,我科拆除舊的級聯線路。其三,因行政樓私自接入上網路由器,造成網絡大量回路。我科以發通知,望自行把私接路由器收回,否則我科予以沒收并通報。其四,由于部分單機中病毒,單機大量發包,造成交換機網口數據堵塞,網絡不通,我科已對檢查出的單機進行處理。

        至此,行政樓弱電間改造、設備更新已全部完成。信息化沒有最好,只有更好,路漫漫其修遠兮……我們的征途才在路上,戰鼓已響,航建鐵軍定將不負使命,為我院創建互聯網+醫療的信息夢再譜新篇。

        供稿:信息網絡中心



        亚洲欧美另类成人在线观看,国产精品综合一区二区三区,亚洲综合一区无码精品,天天摸天天碰天天添中文字幕
        <video id="tv7l8"><acronym id="tv7l8"></acronym></video>
        <tfoot id="tv7l8"></tfoot>
      • <tfoot id="tv7l8"></tfoot>
        <code id="tv7l8"><abbr id="tv7l8"></abbr></code>
      • <kbd id="tv7l8"></kbd>

            <th id="tv7l8"></th>
            <code id="tv7l8"><abbr id="tv7l8"></abbr></code>
            国产成人_综合_亚洲_国产| 在线精品亚洲欧美日韩国产| 一区二区国产欧美在线视频| 免费看AV在线网站网址| 中文字幕人妻少妇引诱隔壁| 人妻无码免费精品专区| 欧美成人免费全部观看国产| 最新国产成人无码精品久久久| 无码专区一ⅴa亚洲v天堂| 国产亚洲综合欧美一区二区| 伊人久久大香线蕉一区| 久久婷婷色综合网站| 精品人妻无码一区二| 午夜福利国产精品视频| 2020人妻中文乱码在线| 人妻少妇??中文字幕久久| 久久精品久久理论片| 欧美国产中文动漫日韩欧美在线| 国产黄片精品视频|
